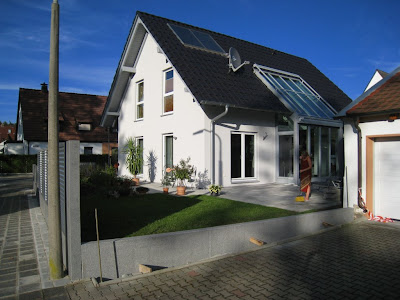

Warum ein Bautagebuch?

Wir haben uns entschlossen ein Bautagebuch zu erstellen, um zukünftige Bauherren und andere Interessenten an unseren hoffentlich positiven Erfahrungen während der Planungs- und Bauphase teilhaben zu lassen.
Nur aufgrund der vielen Bautagebücher im Internet konnten wir uns in kürzester Zeit ein Bild von den meisten namhaften Fertighaushersteller machen und uns auch schnell für Fingerhaus entscheiden.

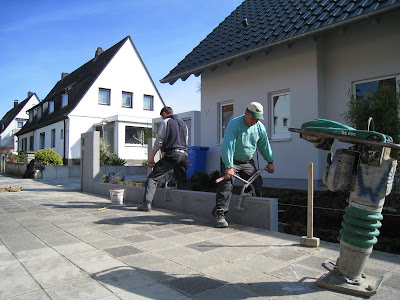

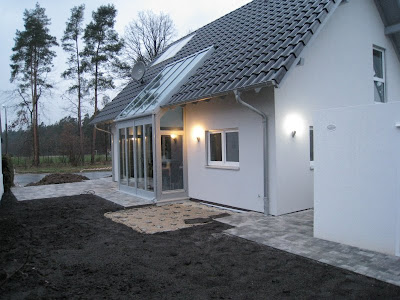

Dienstag, 16. Dezember 2008

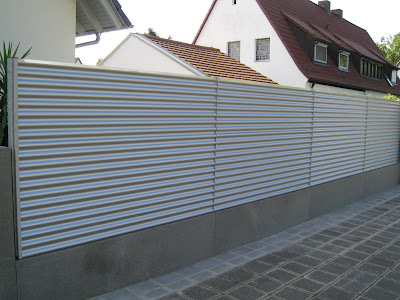

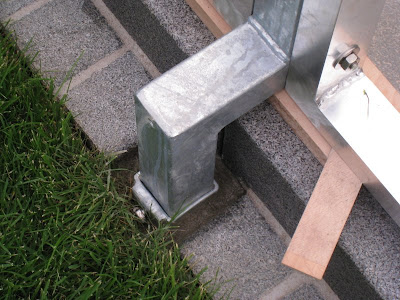

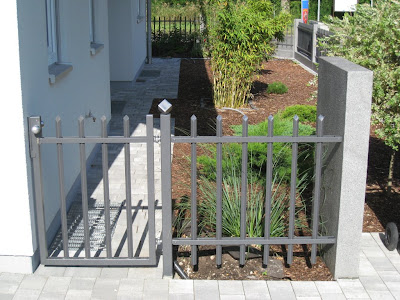

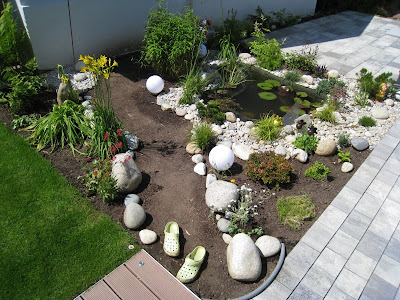

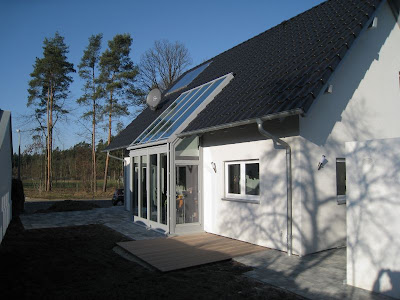

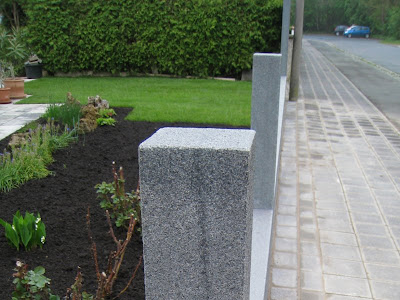

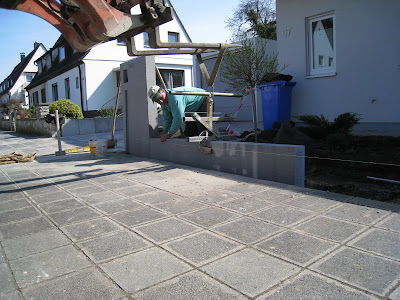

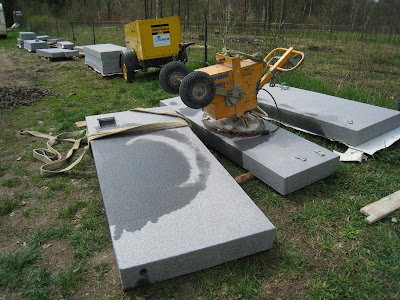

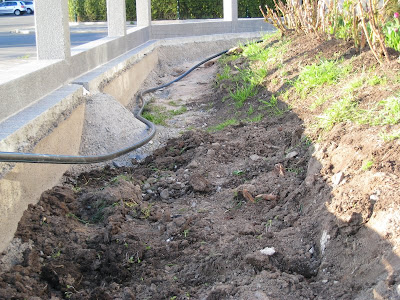

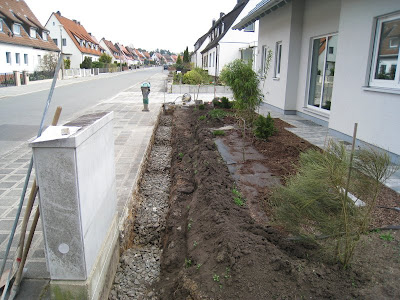

Pflaster- und Humusierungsarbeiten beendet

Heute haben unsere zwei Landschaftsbauer Ihre Arbeiten soweit abgeschlossen.

Mittwoch, 29. Oktober 2008

Pflasterarbeiten

Heute haben unsere Landschafts- und Gartenbauer mit den Pflasterarbeiten begonnen.

Samstag, 30. August 2008

SAT - Anlage montiert

Heute haben wir unsere Satellitenschüssel auf das Dach montiert.

Sonntag, 10. August 2008

Außenwandleuchten montiert

Freitag, 18. Juli 2008

Garagenaufstellung

Heute wurde unsere Garage samt Anbau angeliefert und auf die Fundamente gesetzt...

Samstag, 28. Juni 2008

Fundamente an den Kanal angeschlossen

Heute haben wir 2 (jeweils eins für die Garage und eins für den Anbau) der insgesamt 8 Punktfundamenten an die Entwässerungsleitung angeschlossen.

Donnerstag, 26. Juni 2008

Garagenfundamente

Heute wurden die Punktfundamente für unsere Garage von der Firma Zapf gesetzt.

Donnerstag, 22. Mai 2008

Einzug

Heute ist unser langersehnter großer Tag gekommen: der Einzug ins neue Heim!

Dienstag, 20. Mai 2008

Badezimmer ist fertig

Montag, 19. Mai 2008

Fliesenarbeiten abgeschlossen

Heute wurden alle Fliesenarbeiten abgeschlossen. Morgen werden wir noch unsere bei iceprice.de bestellten Sanitärobjekte montieren.

Dienstag, 13. Mai 2008

Küchenlieferung

Wie angekündigt wurde heute unsere Küche geliefert und zu unserer vollsten Zufriedenheit mitsamt der Granitarbeitsplatte aufgebaut.

Dienstag, 6. Mai 2008

Fliesenarbeiten

Am ersten Tag sind wir schon recht zügig vorangekommen.

Montag, 5. Mai 2008

Fliesenauswahl

Nach vielen Besuchen in den verschiedensten Baumärkten und Fliesenfachgeschäften haben wir nun endlich die für uns schönsten Fliesen für unser gesamtes Erdgeschoß sowie das Badezimmer gefunden. Zum Glück sind diese auch bei unserem Fliesenhändler vorrätig. Da unsere Küche am 13. und 14. Mai geliefert bzw. aufgestellt wird, muß wenigstens dann die Küche fertig gefliest sein.

Freitag, 2. Mai 2008

Garage bestellt

Heute haben unsere Garage bei der Firma Zapf abgerufen, damit sie in den nächsten Wochen geliefert bzw. aufgestellt wird.

Montag, 28. April 2008

Restarbeiten der Elektriker

Heute morgen waren wieder die Elektriker in unserem Haus und haben die restlichen bzw. noch fehlenden Steckdosen, Lichtschalter, die richtigen somfy-Schalter für die elektrischen Rolladen und den Homeway-Verteiler angebracht. Außerdem wurde von ihnen unser Fingerprint-Türöffner-System installiert. Bei ihrem letzten Besuch hatten sie doch das falsche Modul dabei. Zum Testen wurde gleich mal Andrea´s Zeigefinger in das System eingelernt. So kann sie nun auch ohne Schlüssel das Haus betreten - hoffentlich auch kein Anderer ;-)

Dienstag, 15. April 2008

Unser Haus läuft nun mit Erdwärme

Seit gestern heizen wir mit Erdwärme.
Als wir heute Abend unser Haus betraten, bemerkten wir gleich, wie schön warm es überall war. Ist schon ein gutes Gefühl zu wissen, dass man dafür weder den Ölscheichs noch den Russen mit seinen steigenden Gaspreisen das Geld in den Rachen wirft.

Montag, 14. April 2008

Anbindung der Erdwärmesonden

Wie geplant waren heute die Heizungsbauer vor Ort und haben die zwei Erdwärmesonden über einen Verteiler, den sie in einem von uns besorgten Lichtschacht untergebracht haben, mit der Wärmepumpe im Keller verbunden. Ein Betonschacht mit Deckel und den dafür erforderlichen Erdarbeiten hätte viel mehr gekostet. Unser Erdbauer, den wir für den späten Nachmittag bestellt hatten, hat auch gleich den Graben wieder zugeschüttet und verdichtet.

Samstag, 12. April 2008

Graben mit Wasser vollgelaufen

Man kann mit dem Wetter nicht immer Glück haben!
In der Nacht von Freitag auf Samstag hatte es bei uns sintflutartig geregnet. Also waren wir heute erst einmal damit beschäftigt, den Graben, der leider auch an manchen Stellen eingestürzt war, mit Pumpen und Schöpfer zu leeren und wieder frei zu schaufeln.

Freitag, 11. April 2008

Graben für Erdwärmeanbindung

Da die Anbindung unserer Erdwärmesonden an die Wärmepumpe im Haus noch ansteht und wir mit den Heizungsbauern den Montag als Termin vereinbart hatten, haben wir für heute unseren Erdbauer beauftragt, einen kleinen Graben (ca. 0,8 m tief und 0,5 m breit) zwischen den beiden Erdsonden und zum Haus hin zu ziehen. Das Ganze war mit dem Minibagger in einer knappen Stunde erlegt.

Dienstag, 8. April 2008

Maler - Tag 6

Mit dem heutigen Tag waren alle Wände sowie unsere Treppe und das Geländer gestrichen. Außer im Keller, den wir selbst noch streichen werden, sind nun die Malerarbeiten für unser Haus abgeschlossen. Die Estrichleger waren heute auch wieder vor Ort und haben im Kellerflur den alten Estrich rausgerissen, die zweite fehlende Dämmplattenlage verlegt und den neuen Estrich (diesmal schnell trocknender Zementestrich) eingebracht.

Montag, 7. April 2008

Maler - Tag 5

Wie geplant haben heute die Maler ihre Arbeit fortgesetzt.

Freitag, 4. April 2008

Maler - Tag 4

Mit Erstaunen haben wir heute Abend festgestellt, dass der Spritzputz im ganzen Haus doch heute schon aufgetragen wurde. Nach einem kurzen Anruf beim Chef der Malerfirma, teilte uns dieser mit, dass er heute persönlich diese Arbeit durchgeführt hatte. Seine Truppe wird aber wie geplant am Montag wieder kommen und mit dem Streichen beginnen. Dabei hätten wir uns doch ganz gerne das Spektakel mit dem Spritzputz angeschaut und ein paar Fotos gemacht :-(

Donnerstag, 3. April 2008

Maler - Tag 3

Heute sind die Maler mit den Spachtelarbeiten fertig geworden und haben auch schon alle Fenster, Schalter und Steckdosen mit Folie abgeklebt. Sie werden morgen auf eine andere Baustelle fahren und erst am Montag wieder vorbeikommen und mit dem Spritzen des Putzes beginnen, der dann voraussichtlich am Dienstag noch weiß gestrichen wird.

Mittwoch, 2. April 2008

Maler - Tag 2

Als wir gegen Abend auf der Baustelle eintrafen, sahen wir schon, dass die Maler wieder sehr fleißig gewesen waren und bereits im ganzen Haus die erste Spachtelschicht aufgetragen hatten. Uns wurde erklärt, dass immer mehrere Schichten Spachtelmasse aufgetragen werden müssen, um ein Einfallen der Fugen zu verhindern. Uns ist jetzt erst einmal bewusst, was sich manche Leute da antun, die ein Ausbauhaus kaufen und diese Arbeiten selbst durchführen, für die ein schnell arbeitendes und perfekt eingespieltes Team - bestehend aus vier Mann - mehrere Tage braucht.

Dienstag, 1. April 2008

Maler - Tag 1

Seit heute ist der Malertrupp, bestehend aus vier netten Leuten, bei uns. Sie haben erst einmal alle Ecken, Kanten, Fugen und Stöße mit einem speziellen Gewebeband überklebt und danach schon einige davon mit Gips überspachtelt.

Mittwoch, 26. März 2008

Estrich im Kellerflur muß erneuert werden

Uns ist schon die ganze Zeit aufgefallen, dass die unterste Stufe der Kellertreppe zu hoch ist. Als heute Herr S. von Fingerhaus vor Ort war, hat er im Kellerflur - das ist bei uns der kleine beheizte Bereich im Keller vor der Treppe - den Estrich aufgebrochen und festgestellt, dass nur eine Lage Dämmplatten darunter verlegt wurde. Dadurch kann auch der von der KfW geforderte Dämmwert nicht erreicht werden. Herr S. hat auch gleich mit der Estrichfirma telefoniert und angewiesen, ihr Versehen zu korrigieren. Das heißt im Klartext: alter Estrich raus, zweite Dämmplattenlage verlegen und neuer Estrich (diesmal schnell trocknender Zementestrich) rein.

Mittwoch, 12. März 2008

Gerüst abgebaut

Als wir heute auf der Baustelle eintrafen, sahen wir, dass das Baugerüst schon abgebaut war. Das Haus sieht von außen jetzt erst richtig schön aus :-) Am späten Nachmittag sind dann noch zwei Leute von der Bohrfirma aufgetaucht und haben das zweite Bohrloch nun komplett mit Betonit vergossen.

Dienstag, 11. März 2008

Wärmepumpe läuft

Die neue Wärmepumpe läuft jetzt endlich im Bautrocknungsprogramm. Allerdings wird sie im Moment nur mit Strom bzw. dem integrierten Heizstab betrieben, da die Anbindung an den Erdwärmesonden noch nicht geschehen ist.

Montag, 10. März 2008

Neue Wärmepumpe, Putzer

Die Heizungsmonteure mussten ganz schön improvisieren, um die Wärmepumpen aus dem bzw. in den Keller zu bringen. Sie hatten mithilfe einiger Teile unseres Baugerüstes eine Vorrichtung konstruiert, um einen Flaschenzug einsetzten zu können. Auch die Putzer waren wieder vor Ort und haben jetzt den kompletten Außenputz aufgetragen.

Freitag, 7. März 2008

Wir bekommen eine neue Wärmepumpe

Heute wurde uns von unserem Fingerhaus-Bauleiter mitgeteilt, dass die Heizungsmonteure am Montag eine komplett neue Wärmepumpe installieren werden, um auf der sicheren Seite zu sein.

Donnerstag, 6. März 2008

Stromzähler, Putzer, Viessmann-Monteur

Heute wurden unsere Stromzähler von einem Mitarbeiter unseres Energieversorgers zusammen mit dem Elektriker installiert. Außerdem sind heute die Verputzer gekommen und haben an den Übergängen einen Armierungsputz aufgetragen. Die Erdwärmebohrer hatten nicht genug Betonit dabei, um das zweite Bohrloch komplett zu verfüllen. Am Abend kam auch noch ein Kundendienstmonteur von Viessmann vorbei, um unsere defekte Wärmepumpe zu reparieren. Er stellte fest, dass immer noch viel Flüssigkeit, die damals beim Überkochen der Solaranlage ausgetreten ist, sich im Inneren des Gerätes befindet und dadurch eine Platine durchgebrannt ist :-(

Mittwoch, 5. März 2008

Erdwärmebohrung - Tag 3

Heute wurde das zweite Bohrloch fertiggestellt und im Anschluss die Erdwärmesonde, die man auf dem zweiten Foto gut erkennen kann, eingeführt. Morgen werden nur noch beide Löcher mit Betonit aufgefüllt. Außerdem wird morgen früh der Elektriker zusammen mit unserem Energieversorger die Stromzähler setzen und den Baustromkasten, der zur Zeit unser Haus mit Strom versorgt, wieder abbauen.

Dienstag, 4. März 2008

Erdwärmebohrung - Tag 2

Heute um ca. 17 Uhr war bereits unser erstes Bohrloch mit einer Tiefe von 58m gebohrt. Danach wurde die Erdwärmesonde eingeführt und wahrscheinlich morgen mit Betonit ausgegossen.Außerdem wurde heute Vormittag von Fingerhaus der Hausdichtheitstest (Blower-Door-Test) durchgeführt. Dabei wurde Luft ins Haus geblasen - das heißt es wurde ein Überdruck erzeugt - und gemessen wie viel wieder entwichen ist. Es wurde ein Wert von 0,78 erreicht, was sehr gut sein soll. Der Grenzwert wäre 1,5 gewesen.

Montag, 3. März 2008

Erdwärmebohrung - Tag 1

Die Leute von der Bohrfirma sind heute erst gegen Abend auf unserer Baustelle aufgetaucht. Sie haben erst einmal ihr ganzes Material und ihre Gerätschaften abgeladen. Im Anschluss haben sie mit uns nochmals die genaue Lage der zwei Bohrpunkte festgelegt, damit sie morgen früh gleich loslegen können.

Donnerstag, 28. Februar 2008

Estrich eingebracht

Heute kam unser Estrich ins Haus. Es wurden ca. 20t Estrich in 1350 Liter Wasser eingebracht.Wir bekamen heute auch noch einen Anruf von der Bohrfirma, die uns den kommenden Montag als Bohrbeginn der Tiefenbohrung für die Erdwärme nannte. Wir sollten noch einen Container für das anfallende Bohrgut organisieren. Ein Blick in die Gelben Seiten unter Containerdienst half uns dabei weiter, eine Firma zu beauftragen, die uns einen 7 Kubikmeter wasserdichten Container auf die Baustelle bringen wird.

Mittwoch, 27. Februar 2008

Fussbodenheizung verlegt

Heute wurde mit der Verlegung der Fußbodenheizung im ganzen Haus abgeschlossen. Laut den Arbeitern wurden bei uns ca. 1,7 km (1700 Meter!) Rohr verwendet. Morgen früh um 7 Uhr wird ein Mitarbeiter unseres Wasserversorgers die Wasseruhr im Keller installieren, so dass wir ab morgen fliesendes Wasser im Haus haben werden. Unser Fingerhaus-Bauleiter Herr S. war heute auch wieder vor Ort. Er hatte Schablonen der Treppenstufen dabei und konnte damit die berechneten Maße der einzelnen Trittflächen kontrollieren. Zwei oder drei Stufen müssen noch etwas verlängert bzw. gekürzt werden, damit unsere Nussbaumstufen später auch hundertprozentig in die Treppe passen. Da morgen auch der Estrich kommt, dürfen wir bis Montag unser Haus nicht mehr betreten.

Dienstag, 26. Februar 2008

Hausanschlüsse - Tag 2

Heute wurden die Hausanschlüsse in den Keller gelegt. Auch ein Mitarbeiter der Telekom hat schon seine Dose an unsere Kellerinnenwand angebracht und an das eingeführte Kabel angeschlossen. Später wurde dann auch der Graben auf unserem Grundstück wieder verfüllt und entsprechend verdichtet. Außerdem haben heute drei Leute der Fußbodenheizungsverlegefirma angefangen, Dämmplatten auf den Fußboden im Erd- und Dachgeschoss auszulegen. Auf diese Platten wurde dann noch zusätzlich eine spezielle Folie aufgebracht. Morgen werden sie dann die Heizschlangen verlegen, auf diese dann am Donnerstag der Estrich gegossen werden soll.

Montag, 25. Februar 2008

Hausanschlüsse - Tag 1

Heute Morgen hat die beauftragte Firma unseres Energieversorgers einen Graben zu unserem Haus für Strom, Telefon und Wasser erstellt und zwei Kernbohrungen durch unsere Kellerwand durchgeführt. Am späten Nachmittag kamen zwei Mitarbeiter der Heizungsbaufirma, um unsere Wärmepumpe und unseren Technikraum wieder in Ordnung zu bringen.

Sonntag, 24. Februar 2008

Schock - Rauch und Nebel im Keller

Als wir heute Mittag bei schönstem Wetter mit dem Abbau des Gerüstes an der Stelle begannen, an der am Montag unser Energie- und Wasserversorger die Hausanschlüsse legen wird, hörten wir auf einmal ein lautes Rauschen und Zischen aus unserem Keller. Es trat sofort ein riesige Dampfwolke aus unseren Lichtschächten aus. In voller Panik rannten wir in unseren mittlerweile nebelverhüllten Keller und sahen als dieser sich lichtete, dass aus unserer Wärmepumpe eine rosa Flüssigkeit spritzte. Was ist da nur passiert? Wir haben doch weder Strom noch Wasser im Haus! Es stellte sich heraus, dass diese Flüssigkeit ein Frostschutzmittel ist und sich normalerweise im Solarkreislauf befindet. Als sich der Kollektor aufgrund der Sonneneinstrahlung erwärmt hatte, stieg der Druck in der Solarleitung entsprechend stark an. Entweder hatte der Installateur bei der Montage einen Sicherungsring vergessen, so dass sich ein Schlauch durch den starken Druck löste und sich der Inhalt des Solarkreislaufes im Keller verteilte bzw. verdampfte oder es liegt ein technischer Defekt an der Wärmepumpe vor. Tatsache ist, dass an einem der zwei Schläuche der Solaranlage kein Sicherungsring vorhanden war. Laut Aussage des Kundennotdienstes der Heizungsbaufirma wird morgen ein Mitarbeiter vorbeikommen, sich die Sache anschauen und hoffentlich unseren total versauten Keller reinigen und wieder trocken legen.

Freitag, 22. Februar 2008

Hausmontage - Tag 9

Mit dem heutigen Tag ist im Prinzip die Montage unseres Hauses abgeschlossen. Was jetzt noch fehlt ist die Fußbodenheizung, die ab Montag installiert wird, danach wird der Estrich im ganzen Haus - einschließlich Keller - eingebracht. Dann dürfen wir für vier Tage unser Haus nicht mehr betreten, um den frischen Estrich nicht zu zerstören. Nach dieser Zeit ist Lüften angesagt, um die ganze Feuchtigkeit, die durch die Estrichtrocknung entsteht, aus dem Haus zu bringen. In den darauffolgenden Tagen wird dann von Fingerhaus mit den Spachtel- und Malerarbeiten begonnen werden. Ab nächster Woche soll auch mit der Tiefenbohrung für die Erdwärme angefangen werden. Außerdem will am Montag unser Energie- und Wasserversorger die Hausanschlüsse in den Keller legen.

Donnerstag, 21. Februar 2008

Hausmontage - Tag 8

Die Heizungsbauer haben bis heute schon einiges erledigt u. a. etliche Schläuche und Luftkanäle für unsere Lüftungsanlage in jeden Raum verlegt, die Leitungen für die Solaranlage mit der Wärmepumpe im Keller verbunden, alle Abwasserrohre an die Entwässerungsleitungen angeschlossen, die Hebeanlage im Keller installiert usw. Die Elektriker sind mit ihrer Installation auch schon weiter. Wir haben jetzt bestimmt schon einige Kilometer Kabel im Haus ;-) Am Vormittag kam auch der Monteur von Marquardt-Küchen vorbei, um noch die genauen Maße der Küche zu nehmen.

Mittwoch, 20. Februar 2008

Hausmontage - Tag 7

Heute Morgen um 7 Uhr wurden die noch fehlenden Dachziegeln geliefert, so dass Karsten, Detlef, Sven und Tüte gleich die offenen Stellen des Daches schließen konnten. Danach haben sie noch die restlichen Gipsplatten im Haus angebracht, bevor sie uns am Nachmittag verlassen haben. Es bleibt an dieser Stelle noch einmal zu erwähnen, was für ein nettes und gut arbeitendes Team uns Fingerhaus geschickt hat. Die vier Jungs haben echt tolle Arbeit abgeliefert - Respekt! Wir hatten uns schon so an sie gewöhnt, dass wir sie bestimmt vermissen werden. Die Elektriker und Heizungsbauer werden bei uns noch bis Freitag tätig sein. Zum Glück kamen heute die Dachziegeln, denn am Abend fing es dann auch noch leicht zu regnen an. Das nennt man Timing - oder?

Dienstag, 19. Februar 2008

Hausmontage - Tag 6

Eigentlich sollten die Heizungsbauer erst am Donnerstag kommen. Doch nun sind heute schon 3 Monteure der Heizungsbaufirma mit eigenem LKW auf der Baustelle aufgetaucht und haben die ganzen Rohre, Schläuche und Sonstiges gebracht, damit sie morgen früh gleich loslegen können. Dann wird es wahrscheinlich im Haus richtig voll werden. Denn Karsten mit seinem Team, die heute unter anderem unser Treppengeländer montiert haben, und die Elektriker werden ebenfalls noch beschäftigt sein. Unser Fingerhaus-Bauleiter war heute auch vor Ort, um sich ein Bild machen zu können. Er hat uns mitgeteilt, dass morgen endlich die fehlenden Dachziegeln kommen werden.

Montag, 18. Februar 2008

Hausmontage - Tag 5

Heute kamen 2 Elektroinstallateure, die bestimmt schon einige hundert Meter Kabel in unserem Haus verlegt haben. Sie würden für ihre Arbeit noch die ganze Woche brauchen. Karsten und sein Team waren auch wieder auf der Baustelle und werden voraussichtlich bis Mittwoch bleiben. Laut unserem Fingerhaus-Bauleiter werden die fehlenden Dachziegeln morgen oder spätestens übermorgen angeliefert. Ab Donnerstag werden dann auch die Heizungsbauer tätig sein.

Freitag, 15. Februar 2008

Hausmontage - Tag 4

Heute wurden noch die Ablaufrohre der Regenrinne angebracht und weiter am Innenausbau (Dämmungen usw.) gearbeitet. Am Montag wird Karsten mit seinem Team die Arbeit fortsetzen und voraussichtlich bis Mittwoch vor Ort bleiben, um weiter am Innenausbau tätig zu sein. Hoffentlich sind bis dahin die noch fehlenden Dachziegeln nachgeliefert worden.

Donnerstag, 14. Februar 2008

Hausmontage - Tag 3

Heute wurde von dem super Montageteam das Dach eingedeckt.
Sie hatten dann aber feststellen müssen, dass Fingerhaus zu wenig Dachziegeln bestellt hatte.
Zum Glück regnet es momentan nicht!
Wir hoffen nun, dass bald der Nachschub bei uns eintrifft!
Am Abend haben wir dann noch mit unseren zukünftigen Nachbarn, die wirklich alle sehr nett sind,
und dem fleißigen Bautrupp ein Richtfest gefeiert.

Mittwoch, 13. Februar 2008

Hausmontage - Tag 2

Heute wurden das Dachgeschoss, das Dach sowie der Wintergarten montiert.

Dienstag, 12. Februar 2008

Hausmontage - Tag 1

Heute ist der langerwartete Tag gekommen an dem mit der Montage unseres Fingerhauses begonnen wurde. Wie schon erwähnt, hat es der Wettergott sehr gut mit uns gemeint, denn es war den ganzen Tag wolkenlos und es soll auch die nächsten Tage so bleiben. Wir waren schon um 6 Uhr auf der Baustelle, um das freundliche Montageteam (Karsten, Detlef, Tüte und Sven) mit frischen Kaffee und Gebäck begrüßen zu können. In ein paar Stunden war schon das komplette Erdgeschoss fertig aufgestellt. Die Jungs haben echt tolle Arbeit geleistet. Vor allem gefielen uns die Gewissenhaftigkeit und Genauigkeit, mit der sie ihre Arbeit ausgeführt haben. Da hat man sofort Vertrauen gewonnen. Nebenbei hat unser Erdbauer, der eigentlich für heute fertig sein wollte, seine Verfüllarbeiten fortgesetzt und zuletzt noch einen Schotterstreifen als Spritzschutz für die Außenwände, falls es mal wieder regnen sollte, rund um das Haus angelegt. Es sind unzählige Fingerhaus-LKW´s angefahren, die immer wieder Teile unseres Hauses brachten. Am Nachmittag kam dann noch der Gerüstbauer, der das Baugerüst um die bereits aufgestellten Wände baute. Es soll solange stehen bleiben, bis das Haus komplett verputzt sein wird.

Montag, 11. Februar 2008

Probleme mit dem Erdbauer

Heute hätte der Rest noch verfüllt werden müssen, da bereits morgen unser Haus aufgestellt wird. Leider war unser Erdbauer nicht fähig, diese Restarbeiten heute noch zu erledigen und fertigzustellen.
Die Jungs haben heute zwar fleisig gearbeitet und weiter verfüllt und verdichtet, sind aber nicht fertig geworden. Wir hatten unseren Erdbauer darauf hingewiesen, dass er ordentlich mit einer Proctordichte von mind. 95 % verdichten sollte. Da unser Aushubmaterial sehr lehmig ist und sich deshalb nicht so gut verdichten lässt, müßte er noch weitern Bruchsand heranschaffen, was er aber anscheinend nicht mehr bewerkstelligen konnte. Eigentlich hätte er sich früher darum kümmern müssen, da er schließlich unsere Bodenverhältnisse kannte. Am Abend ist bereits zu unserer Überraschung der 1. Fingerhaus-LKW mit Teilen unseres Hauses sowie ein Transporter mit 4 Arbeitern angekommen, die sich uns vorstellten und uns mitteilten, dass sie bereits morgen früh um 6 Uhr auf der Baustelle tätig sein werden. Wir sind dann natürlich auch vor Ort und werden sie erst einmal mit einem frischen Kaffee begrüßen.

Freitag, 8. Februar 2008

Anschluss der Entwässerungsleitungen

Heute wurde bei schönstem Wetter bis in Höhe der Wandauslässe, an denen die Entwässerungsrohre angeschlossen und mit 2% Gefälle bis zu unserem Revisionsschacht verlegt wurden, weiter verfüllt und verdichtet. Am Montag wird noch der Rest aufgefüllt.

Donnerstag, 7. Februar 2008

Revisionsschacht fertiggestellt

Heute wurde unser Revisionsschacht vom Kanalbauunternehmen fertiggestellt. Der Erdbauer konnte aufgrund des schönen Wetters zu unserem Glück seine Verfüllarbeiten fortsetzen. Leider ist aber unser vorhandenes Aushubmaterial zu bindig und wegen des gestrigen Starkregen sehr aufgeweicht, so dass ca. 70 Kubikmeter Sand beigemischt werden musste, was natürlich wieder mit nicht kalkulierten Kosten verbunden ist. Hätten wir uns dagegen entschieden, könne der Tiefbauer keine Garantie für die Verfüllung geben und wir hätten mit späteren Bodensenkungen rechnen müssen. Morgen geht es mit den Anschluss der Entwässerungsrohren und der anschließenden kompletten Verfüllung weiter. Andrea war heute mal wieder beim Tiefbauamt, um den Antrag für die halbseitige Straßensperre abzugeben, da unser Haus am kommenden Dienstag mit dem Autokran aufgestellt wird. Laut Wetterbericht soll es an diesem Tag zum Glück sonnig werden.

Mittwoch, 6. Februar 2008

Verfüllarbeiten begonnen

Heute ist mit dem Verfüllen begonnen worden. Doch leider wurden die Arbeiten aufgrund des schlechten Wetters (starker Regen) wieder abgebrochen. Der Revisionsschacht wurde vom Kanalbauunternehmen aufgestellt und vom örtlichen Entwässerungsamt begutachtet und für okay befunden worden. Morgen will der Erdbauer die Verfüll- und Verdichtungsarbeiten fortsetzen. Das Wetter soll ja auch wieder besser werden.

Dienstag, 5. Februar 2008

Kanalanstich, Haustermin, Noppenbahn

Heute hat das von uns beauftragte Kanalbauunternehmen mit der Aufgrabung außerhalb unseres Grundstücks begonnen und schon den öffentlichen Kanal, der sich unter der Straße befindet, mit einem Kernbohrgerät angebohrt und ein Steinzeugrohr angeschlossen, welches dann mit dem noch nicht vorhandenen Revisionsschacht auf unserem Grundstück verbunden wird. Dieser Schacht soll morgen innerhalb unser noch vorhanden Grube errichtet werden. Er wird eine Tiefe von ca. 3,5 Meter haben.
Morgen soll auch wieder unser Tiefbauer auf der Baustelle tätig werden und mit den Verfüllarbeiten beginnen. Er wird zuerst bis Höhe der Entwässerungsöffnungen der Kellerwand verfüllen. An diesen wird er dann die Entwässerungsrohre anschließen und in einem Sandbett bis zu dem hoffentlich bis dahin errichteten Revisionschacht führen. Zu diesem Zeitpunkt werden wir dann auch unsere Lichtschächte montieren. Heute kam auch ein Schreiben von Fingerhaus, in dem uns der genaue Aufstellungstermin für unser Haus offiziell bestätigt wurde. Es soll am kommenden Dienstag den 12. Februar mit der Hausmontage begonnen werden. Außerdem haben wir heute die Noppenbahn (schlichtes braun) über unsere magentafarbenen Dämmplatten angebracht.
Sonst meinen die Leute noch wir wären von der Telekom ;-)

Sonntag, 3. Februar 2008

Anbringung der Dämmung

Gestern und heute haben wir die Dämmplatten, die wir von unserem Baustoffhändler bringen ließen, angebracht. Wir müssen zugeben, dass wir uns das Ganze einfacher vorgestellt haben. Zuerst muss man den Sockel (was von der Bodenplatte noch zu sehen ist) mit den zugeschnittenen Dämmplatten bekleben. Diese sollten wegen der Kehlfuge (zwischen Wand und Bodenplatte) mit einem Winkel von ca. 45 Grad vorher geschnitten werden. Erst dann konnte man mit dem Bekleben der Wände beginnen, da jetzt die Platten beim Verfüllen der Erde nicht mehr an dieser Fuge abrutschen können. Auch das Anbringen an den Wänden hat viel Zeit in Anspruch genommen, da unser Keller 5 Fenster, 6 Außenecken sowie 2 Innenecken hat. Nun sind wir froh, dass wir das hinter uns gebracht haben. ;-)

Donnerstag, 31. Januar 2008

Schock - Dickbeschichtung weicht auf

Als wir heute auf die Baustelle kamen, stellten wir mit Entsetzen fest, dass an einigen Stellen die Dickbeschichtung aufgeweicht ist und sich bräunlich färbte. Es hatte bei uns die ganze Nacht geregnet. Natürlich haben wir sofort bei Partnerbau angerufen, die uns dann erklärten, dass so etwas immer passieren kann, wenn die Dickbeschichtung nicht vollständig ausgehärtet ist. Das sei aber kein Grund zur Sorge, solange sich nicht die ganze Beschichtung von der Wand löst. Wir denken im Sommer wäre die Aushärtung schneller erfolgt. Die kritischen Stellen wurden aber trotzdem von Partnerbau mit Bitumen noch einmal überpinselt.Am Nachmittag ist auch noch unser zuständiger Bauleiter Herr S. von Fingerhaus bei uns auf der Baustelle gewesen, um den Keller nachzumessen. Zum Glück stimmen alle Maße mit den Plänen überein. Es wurde lediglich eine Höhendifferenz von 0,8 cm festgestellt, die aber leicht mit dem Haus wieder ausgeglichen werden kann.

Dienstag, 29. Januar 2008

Anbringung der Dickbeschichtung

Heute lagen die Temperaturen so um die 6-8 Grad, so dass ein Mitarbeiter der Firma Partnerbau die noch anstehende Dickbeschichtung auftragen konnte. Er hat, wie bis jetzt alle von Partnerbau zu uns geschickten Handwerker, sehr sauber und gewissenhaft gearbeitet.
Außerdem wurde heute der von einem örtlichen Elektriker geliehener Baustellenstromkasten installiert. Morgen sollen die von uns bestellten Dämmplatten angeliefert werden, die wir dann am Donnerstag an die Kelleraußenwand anbringen werden. Denn schon am Montag wird der Tiefbauer mal wieder mit seinen Gerätschaften anrücken und unsere schöne Baugrube verfüllen, um dann die Entwässerungsleitungen entsprechend zu verlegen. Ein Kanalbauunternehmen, welches wir separat beauftragt haben, den Anstich an den öffentlichen Kanal durchzuführen, will ebenfalls am Montag mit den Arbeiten beginnen.

Dienstag, 22. Januar 2008

Kellermontage - Tag 2

Heute wurden die Wände sowie die Kellerdecke mit ca. 21 Kubikmeter Beton gefüllt. Das entspricht einem Gewicht von ungefähr 50 Tonnen. Dafür wurden 2 LKW - Ladungen benötigt. Für das Auftragen der Dickbeschichtung auf die Kelleraußenwand ist es leider für diese Woche zu kalt. Hoffentlich wird es demnächst wieder wärmer.

Montag, 21. Januar 2008

Kellermontage - Tag 1

Heute ist endlich der Tag gekommen, an dem unser Keller aufgestellt wurde. Wir waren alle sehr erstaunt, wie schnell die zwei Monteure von Partnerbau das bewerkstelligt haben.
Morgen werden dann die Doppelwände mit Beton gefüllt sowie die Kellerdecke betoniert.

Freitag, 18. Januar 2008

Fertigstellung der Bodenplatte

Heute wurde die Bodenplatte mit Beton vergossen und ist somit fertiggestellt. Am Montag wird der Keller geliefert und mit einem Autokran aufgestellt. Da dafür eine halbseitige Straßensperre erforderlich ist, war Andrea heute Vormittag noch beim Tiefbauamt, um die entsprechende Genehmigung (Kosten: 64,- €) zu besorgen. Am Nachmittag haben wir dann eine Firma für Baustellensicherungen beauftragen müssen, die Beschilderung für uns am Montag aufzustellen und nach Beendigung wieder abzuholen (Kosten: 95,- €). Da anscheinend immer der Bauherr für die Sicherung seiner Baustelle verantwortlich ist, müssen die Kosten natürlich wir tragen. Wir dachten eigentlich, dass eine Kranfirma, die von solchen Arbeiten ihr tägliches Brot damit verdient, auch selber Baustellenschilder besitzt. Die Summe der unkalkulierten Kosten steigt somit weiter an.

Donnerstag, 17. Januar 2008

Vorbereitung für die Bodenplatte

Der 2-Mann-Bautrupp der Firma Partnerbau ist heute bei einer angenehmen Temperatur von 11 Grad plus mit den Vorbereitungen für die Bodenplatte, die morgen gegossen werden soll, schön fleißig gewesen.

Mittwoch, 16. Januar 2008

Baugrubenabnahme

Heute kam der Bauleiter Herr T. von Partnerbau auf die Baustelle, um die Baugrube abzunehmen. Er hatte nochmals die genaue Tiefe incl. Kiesschicht überprüft. Bereits am Vormittag hatten die Herren vom Vermessungsamt das Schnurgerüst in der Grube aufgestellt, indem sie wieder vier Pflöcke in den Boden gerammt haben, welche die exakte Position des Hauses zeigen. Außerdem war ein Mitarbeiter der Kranfirma, die am Montag den Keller mit aufstellen wird, von Herrn T. zum heutigen Termin bestellt worden. Dieser hat uns empfohlen, bei der Stadt eine halbseitige Straßensperrung für Montag zu beantragen und für eine entsprechende Beschilderung zu sorgen. Bereits morgen soll mit den Vorbereitungen für die Betonierung der Bodenplatte begonnen werden. Als wir uns von Herrn T. verabschieden wollten, kam auch schon der Bautrupp der Firma Partnerbau angefahren. Dann kann ja für morgen nichts mehr schief gehen...

Dienstag, 15. Januar 2008

Kelleraushub - Tag 2

Mit dem heutigen Tag wurde die Baugrube fertiggestellt und die Kiesschicht eingebracht.

Montag, 14. Januar 2008

Kelleraushub - Tag 1

Heute ist planmäßig mit dem Aushub der Baugrube begonnen worden. Den aktuellen Stand kann man auf dem Foto gut erkennen. Am Vormittag hat Andrea noch die Genehmigung - für die Überquerung des öffentlichen Gehweges mit Baustellenfahrzeuge - vom Tiefbauamt abgeholt (Kosten: 40,- €).

Freitag, 11. Januar 2008

Grobabsteckung

Heute hatten wir Besuch von zwei Herren vom Vermessungsamt, die eine Grobabsteckung vorgenommen hatten. Dabei wurden vier Holzpflöcke, jeweils an den Stellen, wo sich später mal die Ecken des Hauses befinden werden, in die Erde gerammt, so dass am Montag der Tiefbauer mit dem Aushub der Baugrube beginnen kann.

Montag, 17. Dezember 2007

Zweiter Bauleiterbesuch von Partnerbau

Eigentlich sollte bei diesem zweiten Treffen mit dem Bauleiter Herr T. der Firma Partnerbau auch der Tiefbauer mit anwesend sein, der aber aufgrund seines engen Zeitrahmens in dem zum Jahresende hin zunehmenden Termindrucks nicht kommen konnte, so dass das Einweisungsprotokoll ohne ihn erstellt werden musste und ihm per Post noch nachgereicht werden muss. Herr T. ist mit uns noch einmal die Kellerpläne durchgegangen und hat uns noch empfohlen, einen weiteren Wanddurchbruch vornehmen zu lassen, um eine ausreichende Entlüftung zu gewährleisten, da wir für später mal eine Sauna eingeplant haben. Mit den Erdarbeiten bzw. dem Aushub soll ab dem 14. Januar 2008 begonnen werden. Der Keller soll in der darauffolgenden Woche aufgestellt werden.
Da sind wir mal gespannt, ob da auch die Außentemperaturen mitspielen, da die Dickbeschichtung erst bei einer Temperatur von
+5 Grad und darüber angebracht werden kann. Gerade diese Arbeiten sollten sehr gewissenhaft ausgeführt werden, um nicht mit Dichtigkeitsproblemen konfrontiert zu werden.

Freitag, 14. Dezember 2007

Kellerplan von Partnerbau erhalten

Heute haben wir den Kellerausführungsplan der Firma Partnerbau erhalten. Diesen sollen wir auf Richtigkeit überprüfen und bei unserem nächsten Treffen mit dem Bauleiter unterschrieben mitbringen.

Donnerstag, 13. Dezember 2007

Energie- und statische Berechnungen

Heute haben wir per Post die statische Berechnung, den Wärmeschutznachweis, die Energiebedarfsberechnung und den Energieausweis für unser geplantes Haus von Fingerhaus in zwei riesigen Briefsendungen in zweifacher Ausführung, mit je 154 Seiten in DIN A4, erhalten.

Samstag, 8. Dezember 2007

Baubeginnsanzeige und Baustellenschild

Heute haben wir von Fingerhaus die Baubeginnsanzeige, die wir unterschrieben mindestens eine Woche vor Baubeginn an unser Bauamt weiterleiten sollen und das Baustellenschild, welches gut sichtbar an der Baustelle angebracht werden soll, erhalten.

Dienstag, 4. Dezember 2007

Baugenehmigung

Heute gab es was zum feiern. Unsere Baugenehmigung ist gerade noch rechtzeitig eingetroffen, somit kann der geplante Montagetermin eingehalten werden.

Donnerstag, 22. November 2007

Bemusterung

Da unsere Anreise nach Frankenberg nicht die kürzeste ist, sind wir schon am Sonntag den 18. November angereist. Für uns wurde ein Zimmer im Hotel Ratsschänke, das sehr schön mitten in der romantischen Altstadt Frankenbergs liegt, von Fingerhaus reserviert. Am Montag waren wir um 8.30 Uhr im Bemusterungszentrum, wo uns Herr Hense in Empfang nahm. Auf seine ruhige und sympathische Art hat er uns durch die Bemusterung geführt und uns zwischendurch zu einem leckeren Mittagessen eingeladen. Herzlichen Dank an ihn und Fingerhaus. Herr Hense ist mit uns das ganze geplante Haus durchgegangen. Angefangen mit der Außenputzfarbe, Dacheindeckung, Dachrinnen, Wahl der Fenster und Türen mit deren Griffe, Fensterbänke, Jalousien, Haustechnik usw.

Letztendlich haben wir einige Dinge aufgemustert:

- Sommer-Bypass für die Lüftungsanlage
- elektrische Rolllädenantriebe, davon die Hälfte über Funk steuerbar
- Traufe und Ortgang Untersichtenfarbe in grau
(Standard leider nur ho
lzfarben)
- Tondachziegeln in Farbe altschwarz

- Fenster und die Wintergartenverglasung in der Schallschutzklasse 3
(Standard ist Kla
sse 2)
- Lotus-Effekt auf dem Wintergartenglasdach
- Fingerabdruckscanner zum Öffnen der Haustüre
- Stahltreppe mit Edelstahlhandlauf und Nussbaumstufen
- Dämmung Treppenhaus im Kellergeschoß, da beheizter Bereich
- 35 Bohrungen für Deckeneinbaustrahler
- verschiedene Leerrohre in den Wänden

- Erdkabel zur Garage
- Photovoltaikanlage vorbereitet (nur Kabelverlegung)

Abgemustert haben wir sämtliche Bodenbeläge, Sanitärobjekte und die Innentüren.
Insgesamt gesehen hat die Bemusterung
viel Spaß gemacht, was sicherlich der Verdienst von Herrn Hense war, der mit viel Geduld und Fachwissen uns bei unserer Entscheidungsfindung half.
Unser Bauablauf sieht nun folgendermaßen aus - wenn die Baugenehmigung bis zur 49. Kalenderwoche bei Fingerhau
s vorliegt, kann der Keller im Januar und das Haus im Februar aufgestellt werden.
Ob das mit der Baugenehmigung bis dahin noch klappt?

Montag, 22. Oktober 2007

Erster Bauleiterbesuch von Partnerbau

Heute trafen wir uns mit Herrn T. dem Bauleiter der Firma Partnerbau auf unserem Grundstück.
Er hatte sich einen ersten Eindruck von den örtlichen Gegebenheiten verschaffen können, ob z. B. irgendwelche Hindernisse wie Bäume oder Überleitungen, welche bei der Kelleraufstellung bzw. der Zufahrt zur Baustelle stören könnten oder ob eine Straßensperrung bei den Arbeiten nötig wäre. Auch wollte er von uns wissen, welche Firmen eventuell noch bei seiner Ausschreibung für die Ausschachtung des Kellers mit berücksichtigt werden sollten.
Uns wurde aufgrund des Bodengutachtens (eventuell aufstauendes Sickerwasser) von der Firma Partnerbau empfohlen die Entwässerung im Keller nicht wie ursprünglich geplant durch die Bodenplatte, sondern mithilfe einer Hebeanlage seitlich aus der Kellerwand führen zu lassen und diese sowie eine verstärkte Bodenplatte mit einer Dickbeschichtung entsprechend abdichten zu lassen. Die Vorteile gegenüber der geplanten Ausführung wurden uns heute näher erklärt. Nach ca. 1,5 Stunden war auch das Grundstücksbesichtigungsprotokoll erstellt, in dem nochmals alles von ihm schriftlich festgehalten wurde.

Samstag, 29. September 2007

Küchenkauf


Heute haben wir unsere zukünftige Küche bei Marquardt-Küchen gekauft. Nachdem wir uns bei etlichen Küchenstudios und Möbelhäusern umgeschaut und entsprechende Planungen bzw. Angebote bekommen hatten, die uns entweder von der Qualität oder vom Preis nicht sehr überzeugen konnten, haben wir uns letztendlich für diese Küche entschieden. Top Beratung einer sehr netten und kompetenten Verkäuferin, sehr gute Qualität (Hochglanzlackfronten, Granitarbeitsplatte mit flächenbündigem Induktionskochfeld, Unterbauspülbecken und Siemens-Einbaugeräte) und das alles zu einem Spitzenpreis.

Mittwoch, 12. September 2007

Bauantrag eingereicht

Nachdem wir die von Fingerhaus erhaltenen Vorabzüge der Hausentwürfe geprüft und unterschrieben wieder zurückgeschickt hatten, haben wir heute die Bauantragsunterlagen von Fingerhaus erhalten und auch gleich bei unserer Bauordnungsbehörde eingereicht. Uns wurde dort gleich mitgeteilt, dass die Prüfung etwa 7-8 Wochen dauern würde. Parallel haben wir noch den Entwässerungsantrag mit den entsprechenden Plänen bei der Stadtentwässerung abgegeben.

Mittwoch, 29. August 2007

Garagenkauf

Heute haben wir eine Zapf Fertiggarage mit einer Länge von 6m und dazugehörigen Anbau mit einer Länge von 2m gekauft. Es ist eine Einzelgarage Typ Classic 298 K 224 mit elektrisch angetriebenen Sektionaltor und einer seitlichen Türe. Der Anbau ist mit einer Türe nach hinten ausgestattet. Der Verkäufer hat uns einen sehr guten Preis gemacht und uns darüber hinaus ein kostenloses Rücktrittsrecht eingeräumt, da wir ja noch keine Baugenehmigung haben.

Mittwoch, 8. August 2007

Baugrunduntersuchung

Heute wurde die von Fingerhaus geforderte Baugrunduntersuchung von einem von uns beauftragten örtlichen Ingenieurbüro vorgenommen. Dabei wurden zwei Bohrungen diagonal an den Stellen, wo später mal das Haus stehen wird, durchgeführt. Erstes Ergebnis - alles im grünen Bereich. Das Haus bzw. der Keller kann kommen ;-)

Freitag, 6. Juli 2007

Planungsgespräch

Heute kam Herr G. von Fingerhaus zum Planungsgespräch. Zuerst trafen wir uns am Grundstück, wo er sich erst einmal ein Bild von den örtlichen Gegebenheiten machen konnte und auch dabei verschiedene Höhenmessungen vorgenommen hat. Anschließend fuhren wir zu uns nach Hause, wo wir dann Punkt für Punkt jeden Raum besprochen haben und auch alle Fragen geklärt wurden. Da bei uns von der Bauordnungsbehörde eine Dachneigung von mind. 45 Grad, das Centro standardmäßig aber nur 38 Grad hat, mussten die Pläne entsprechend den Vorschriften bzw. Auflagen geändert werden. Es wurde ein langer Abend, aber das Gespräch war sehr nett und wir fühlten uns sehr gut von Herrn G. beraten.

Freitag, 15. Juni 2007

Finanzierung

Heute haben wir unsere Finanzierung bei unserer Hausbank unter Dach und Fach gebracht.

Samstag, 2. Juni 2007

Musterhausbesichtigung

Um 7.30 Uhr ging unser ICE nach Hannover, dort steht das Musterhaus Centro 301 B, für das wir uns allein aufgrund von Bildern und Grundrissen entschieden hatten. Natürlich wollten wir unser zukünftiges Haus auch einmal live erleben. Wir fühlten uns darin gleich so wohl, dass wir den ganzen Tag dort verbracht haben und die zwei netten Verkäufer stundenlang mit unseren Fragen gelöchert haben. Die zwei Herren waren wirklich sehr geduldig und haben uns sogar am Abend noch zum Hauptbahnhof gefahren. Nochmals vielen Dank dafür. Unser Fazit - das Haus ist genauso, wie wir es uns vorgestellt haben.

Dienstag, 29. Mai 2007

Grundstückskauf

Wir sind nun glückliche Besitzer eines Grundstückes geworden. Es ist zwar nur knapp 400 qm groß und man hört ein wenig die Flugzeuge vom nahe liegenden Flughafen, aber die Lage ist sehr schön, da es ein Eckgrundstück direkt am Waldrand ist.

Samstag, 5. Mai 2007

Werksbesuch in Frankenberg


Heute waren wir mit Herrn Buhl und seiner netten Gattin, die uns freundlicherweise mit Ihrem Pkw mitnahmen, bei Fingerhaus in Frankenberg. Es war heute "Tag des deutschen Fertigbaus", zu dessen Anlass ein Tag der offenen Tür stattfand. Dort konnten wir uns im Rahmen einer Werksbesichtigung, wo wir auch Zugang zu den Fertigungshallen hatten, einen ersten Eindruck über den hohen Qualitätsstandard bei Fingerhaus mitsamt dem Bemusterungszentrum verschaffen. Zwischendurch haben wir uns auch Vorträge über Erdwärme, Solar und Brennwerttechnik angehört, die von der Firma Viessmann sehr professionell gehalten wurden. Der Tag ging schnell vorbei, aber wir haben Frankenberg mit dem Gefühl verlassen, dass wir uns für die richtige Firma entschieden haben.

Sonntag, 29. April 2007

Vertragsunterzeichnung

Nach zwei netten und langen Verkaufsgesprächen mit unserem zuständigen Verkäufer Herrn Buhl, haben wir heute unseren Kaufvertrag mit Rücktrittsrecht - falls das mit der Finanzierung oder dem Grundstück nicht klappen sollte - unterschrieben.
Wir haben also das Centro 300 mit folgender Ausstattung gekauft:
- Wintergarten
- Erdwärmepumpe Viessmann Vitocal 242 G incl. Tiefenbohrung
- Solaranlage Viessmann Vitosol
- Lüftungsanlage mit Wärmerückgewinnung Pluggit Avent P300
- Keller der Firma Partnerbau (beauftragt von Fingerhaus)

Freitag, 2. März 2007

Warum Fingerhaus?


Ganz einfach, das ist die Firma, über die es die meisten positiven Beiträge gibt. Besonders gut hat uns das Haus Centro 300 mit Galerie und Wintergarten gefallen. Nicht zuletzt hat uns die gute Qualität, die hochwertige Ausstattung und die hohe Kundenzufriedenheit, welche immer wieder in verschiedenen Fachzeitschriften erwähnt wurde, überzeugt.
